Ny lekmiljö i Gruebäck

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Citat från några av de barn som deltagit i dialogen.

Gräsmatta och träd i bakgrunden

Vi planerar bygga en ny lekmiljö i Gruebäck.

    Nu planerar vi en ny lekmiljö och en ny gång- och cykelbana i Gruebäck vid Östra gärdet. Vår vision är att skapa en plats där fler kan upptäcka glädjen i utomhuslek, mötas och njuta av naturen runt Gruebäck. Genom att involvera både barn, ungdomar och boende i och utanför området vill vi utforma en trygg och inspirerande lekmiljö som speglar allas önskemål. Byggnationen startar 2025 och lekmiljön beräknas stå klar 2026.

    Renovering av konstgräsplanen på Gruebäck/Sloalyckan

    Under de kommande veckorna renoverar vi konstgräsplanen på Gruebäck/Sloalyckan. Arbetet startar  vecka 47 och beräknas vara klart under vecka 50.

    Konstgräsplanen flyttas något för att ge plats åt den planerade streetbasketytan, det framtida lekområdet och den nya gång- och cykelbanan som ska gå längs området. I samband med renoveringen sätter vi också upp ett nytt stängsel runt planen.

    Bollplanen kan inte användas under tiden arbetet pågår.

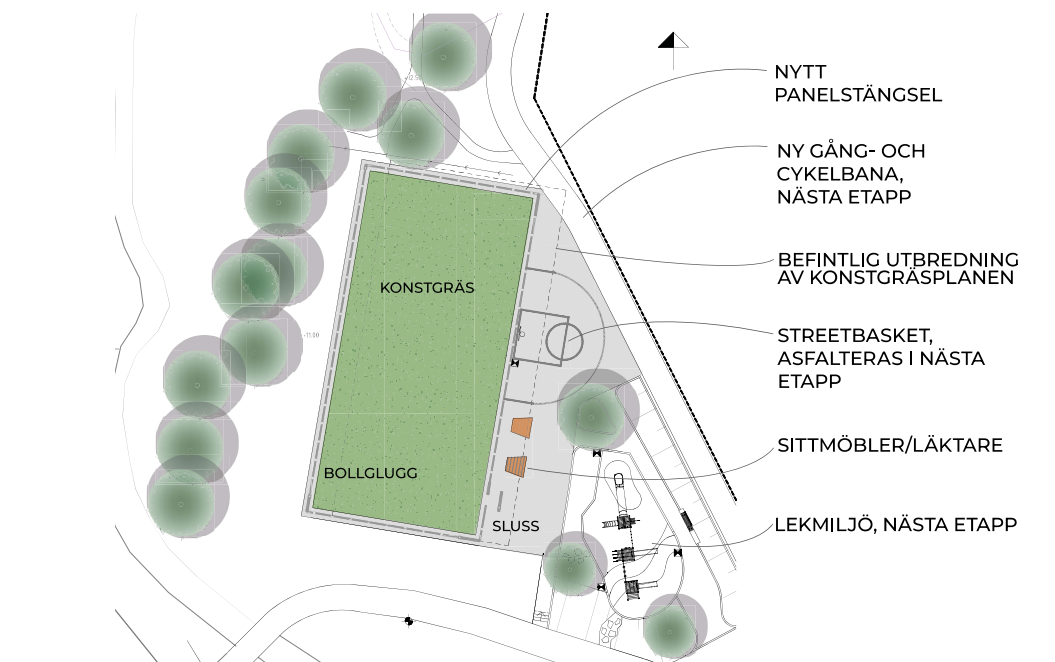

    Illustration som visar renovering av konstgräsplanen, vad som ska göras.
    Illustration som visar renovering av konstgräsplanen, vad som ska göras på platsen. Den södra delen av nya gång- och cykelbanan, asfaltering av streetbasketplanen samt lekmiljön kommer påbörjas i nästa etapp under vinter–vår 2026.

    Arbetet med gång- och cykelbanan startar vecka 49

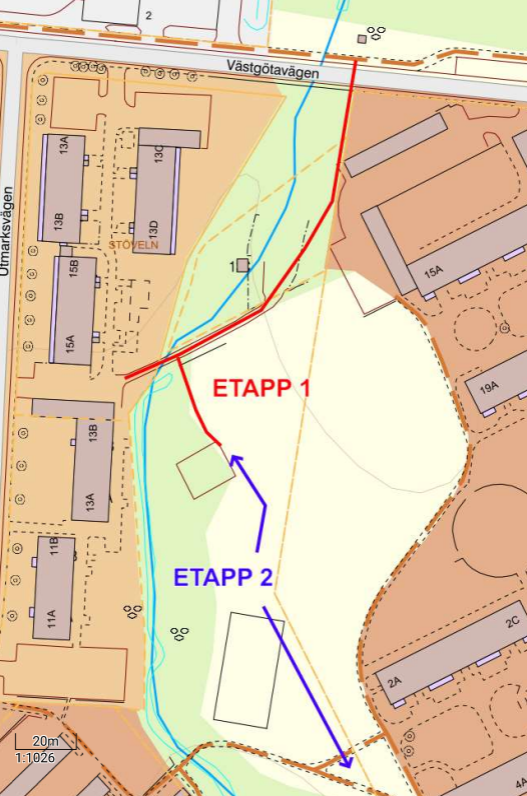

    Vi påbörjar etapp 1 av den nya gång- och cykelbanan under vecka 49. Den här etappen omfattar förberedande markarbeten och dragning av den första delen av sträckan.

    Tidplanen för etapp 2 är ännu inte fastställd.

    Falkenbergs kommun utvecklar området och planerar för en ny lekmiljö och en ny gång- och cykelbana utmed Gruebäck, vid Östra gärdet. Platsen för lekmiljön kommer att bli på området norr om den befintliga multiarenan.

    Vi vill att den nya lekmiljön lockar fler att komma ut och leka och aktivera sig, möta varandra och upptäcka naturen runt Gruebäck. Det är därför viktigt att lekmiljön integreras i de befintliga förutsättningarna för Gruebäck och dess omgivande miljö. Den nya lekmiljön ska kännas trygg att vara på och ska locka fram fantasi och kreativitet i leken.

    Vad lekmiljön ska innehålla och se ut vill vi planera i dialog med barn och ungdomar som bor och rör sig i området. Beroende på ålder och målgrupp kommer projektledare att använda sig av olika metoder för att få fram barn och ungas åsikter.

    Vi kommer även att föra en dialog med de som bor både i och utanför området för att säkerställa att lekmiljön blir en plats som speglar hela områdets önskemål och behov. Därefter tar vi fram ritningar för lekmiljön och planerar för att bygga den nya lekmiljön.

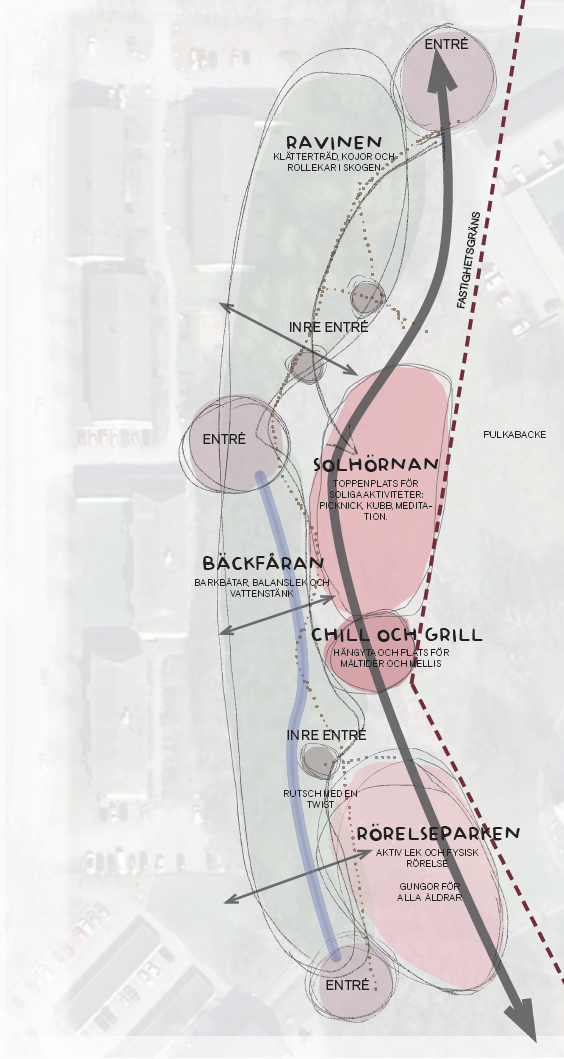

    Framtida utformning

    Nu är vi på gång med nästa steg i arbetet med den nya lekmiljön i Gruebäcken. Här kan du se en första översiktlig skiss över hur platsen kan komma att se ut framöver.

    Utformningen bygger till stor del på den dialog vi har haft med barn och unga. Många av deras önskemål har tagits med i planeringen och kommer att prägla den framtida lekmiljön.

    Barnens önskelista

    1. Pulkabacken ska behållas
    2. Rutschbanor med en twist
    3. Gungor till alla åldrar
    4. Klätterställning/klättervägg/klätterträd
    5. Linbana – utgår
    6. Hängyta
    7. Studsmatta eller hoppborg – utgår
    8. Möjlighet att laga mat
    9. Vattenlek och äventyr
    10. Lekhus eller koja

    Lekmiljön beräknas vara klar under 2026

    Lekmiljön kommer att påbörja att byggas under 2025 och stå färdig för lek och äventyr under 2026.

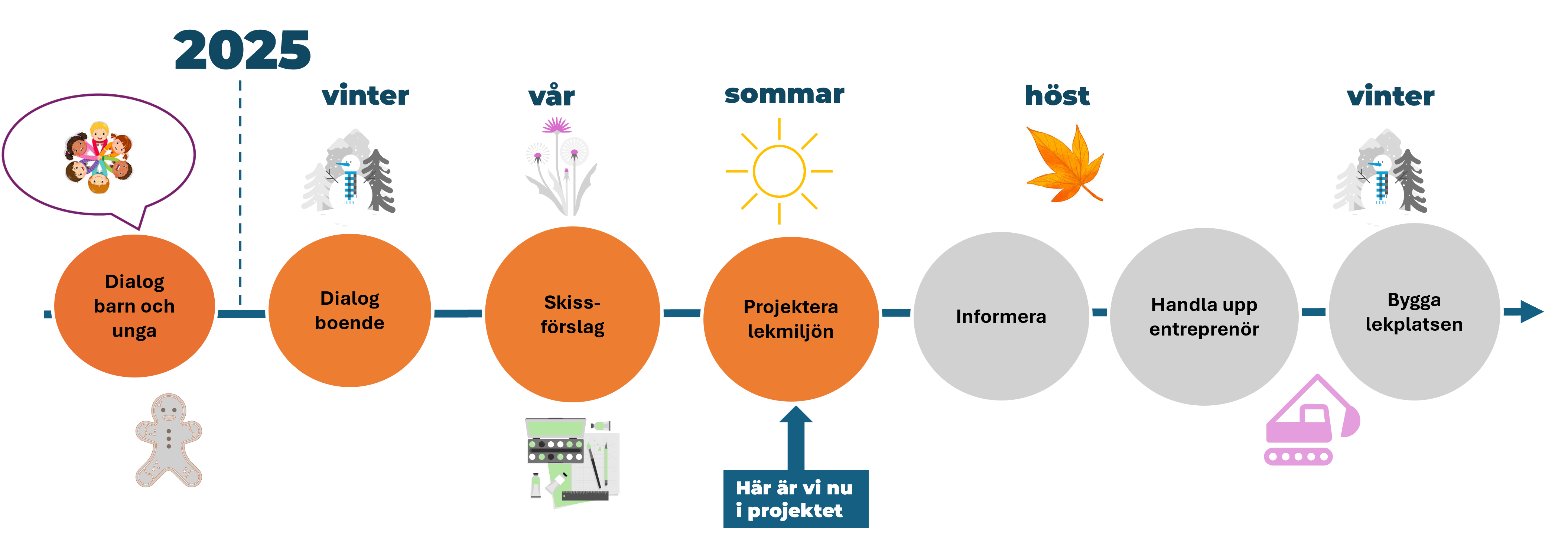

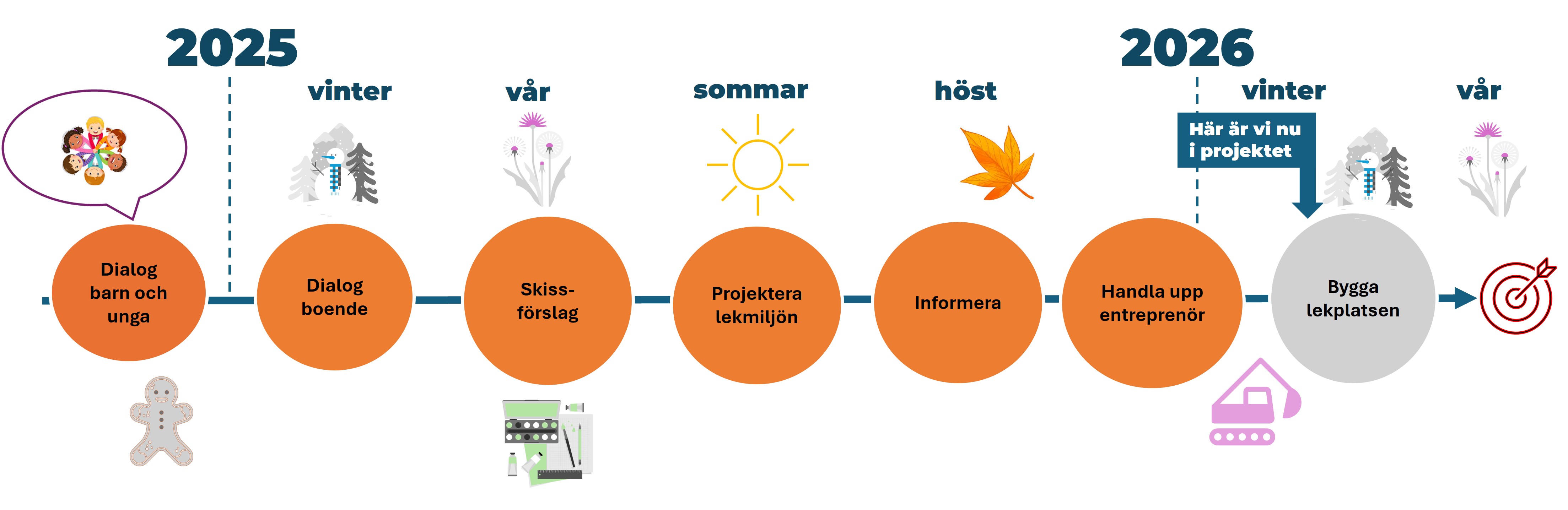

    Tidplan

    Vanliga frågor och svar om den nya lekmiljön i Gruebäck

    Här kan du hitta svaren på några av de vanligaste frågorna vi får om lekmiljön. Om du inte hittar svaret på din fråga här nedanför kan du kontakta vårt kontaktcenter.

    Kontakta kommunen

    Anslutningar till och från lekmiljön

    Kommer kommunen att använda den befintliga bron mot Fabos lägenheter?

    Det finns en gammal markväg som tidigare ledde till en fastighet som nu är riven. På kommunens mark kan denna markväg renoveras och bli en del av ett nytt gångstråk. Eventuella åtgärder på anslutningen till Fabos fastighet behöver diskuteras med Fabo.

    Hur planerar ni för parkering vid lekmiljön?

    Vi ser över om kommunens parkeringsplatser behöver tidsbegränsas för att skapa bättre tillgänglighet och göra det lättare för besökare till lekmiljön att hitta parkering.

    Utformning av lekmiljön

    Kommer platsen att vara öppen eller ha tak?

    Studier visar att när det finns god insyn, vuxennärvaro och belysta stråk, minskar risken för oönskad aktivitet. Om tak ska finnas för att göra lekmiljön mer attraktiv, kommer vi att utreda hur det kan utformas utan att skapa otrygga platser eller "tillhåll". Målet är att platsen ska ha god översikt från flera håll.

    Kan ett utegym inkluderas för att skapa en mötesplats för olika åldrar?

    Det är en bra idé! Målet är att skapa en lekmiljö där flera åldersgrupper trivs. Om ett utegym kan inkluderas beror på budget och utrymme.

    Kan lekmiljön samordnas med LIFE-projektet?

    Kommunen har kontakt med Länsstyrelsen och följer planeringen av LIFE-projektet för att se möjliga samordningsmöjligheter.

    Markanvändning och samarbete med fastighetsägare

    Har kommunen för avsikt att använda privat mark?

    Vi planerar att samarbeta med HSB, som äger mark i området, men på frivillig basis. Lekmiljön och gångstråken kan anläggas helt på kommunens mark, men det finns fördelar med att samordna anläggningen över kvartersgränser. Exempelvis ligger den befintliga asfaltsytan både på kommunens och HSB:s mark, och det vore bra att rusta upp hela ytan samtidigt.

    Ljudnivå och trivsel

    Kommer ljudet från lekmiljön att påverka boende i närheten?

    Lekmiljön placeras cirka 60 meter från närmaste husgavel i Brf Gruebäck och på en lägre marknivå, nedanför kullen vilket kommer minska att ljudet från lek och samvaro når upp till bostäderna.
    Ljud från lekplatser klassas inte som störande enligt rättsfall i Mark- och miljödomstolen. Domstolen har bedömt att ljud från lekande barn är en normal del av ett bostadsområde och inte utgör en olägenhet enligt miljöbalken. Därför kommer vi inte att anlägga några bullerskydd. För att skapa en trygg miljö vill vi istället hålla platsen öppen och med god insyn från flera håll.

    Trafik och tillgänglighet

    Var ska besökare parkera?

    Det finns parkering på allmänna gator både söder och norr om parkområdet, och det är dessa vi hänvisar besökare till. Vi planerar även nya gångstråk på kommunens mark, så att ingen behöver passera genom bostadsområdet.

    Vår förhoppning är att många väljer att gå eller cykla till lekmiljön.

    Platsval och alternativ

    Varför byggs lekmiljön just här och inte vid Sloalyckan?

    Kommunen äger ingen annan lämplig mark i området, och detta parkområde har bedömts som en möjligt och lämplig plats för en lekmiljö.

    En av förhoppningarna med lekmiljön och en ny gångväg är att fler ska upptäcka och vistas i naturområdet. Erfarenhet från flera studier visar att när fler människor rör sig i ett område, ökar även tryggheten. Dessutom skapar den nya lekmiljön en naturlig mötesplats för barn och familjer i området.
